截至2026年7月2日,湖北市政集团基础设施公司各重点项目锚定目标、加压奋进,全面复盘前期部署成效,以精细谋划促高效落地,用实干担当跑出攻坚加速度,奋力冲刺全年建设目标。
一、梓有集民宿项目全面完成工程竣工验收

民宿产业基础设施配套项目及“梓有集”民宿宿集项目总建筑面积约20664㎡,主要包括7栋民宿单体及其商业配套、道路及园林景观等基础设施配套。

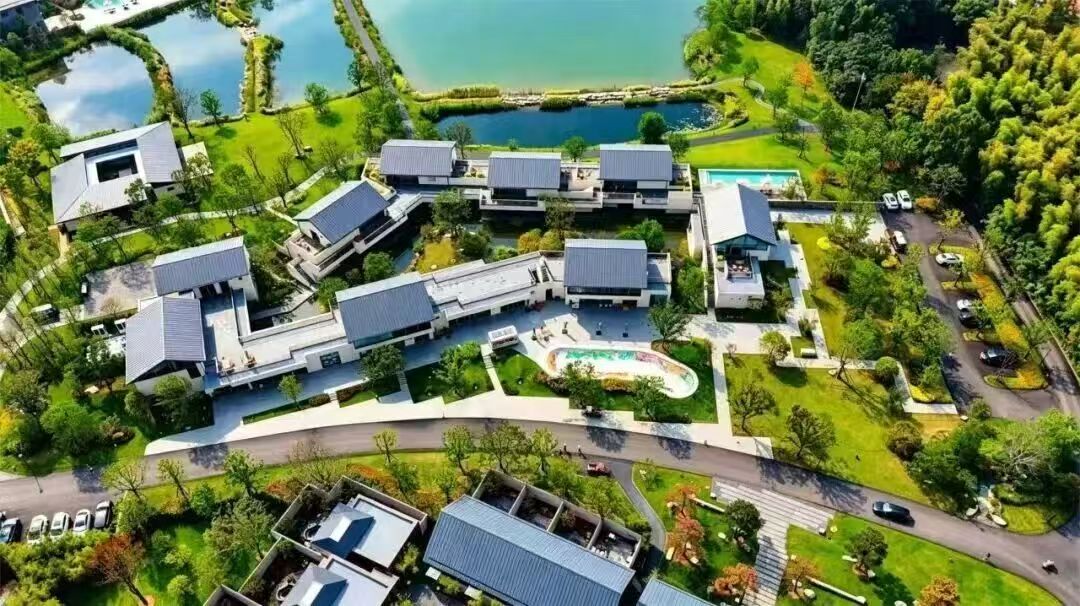

近日,梓有集民宿项目全面完成工程竣工验收,各项基础设施、配套商业、景观绿化及安防设施均达到运营标准,整体项目建设圆满落地收官。其中1#、2#、3#、4#、6#、7#民宿组团已全部正式投入运营。

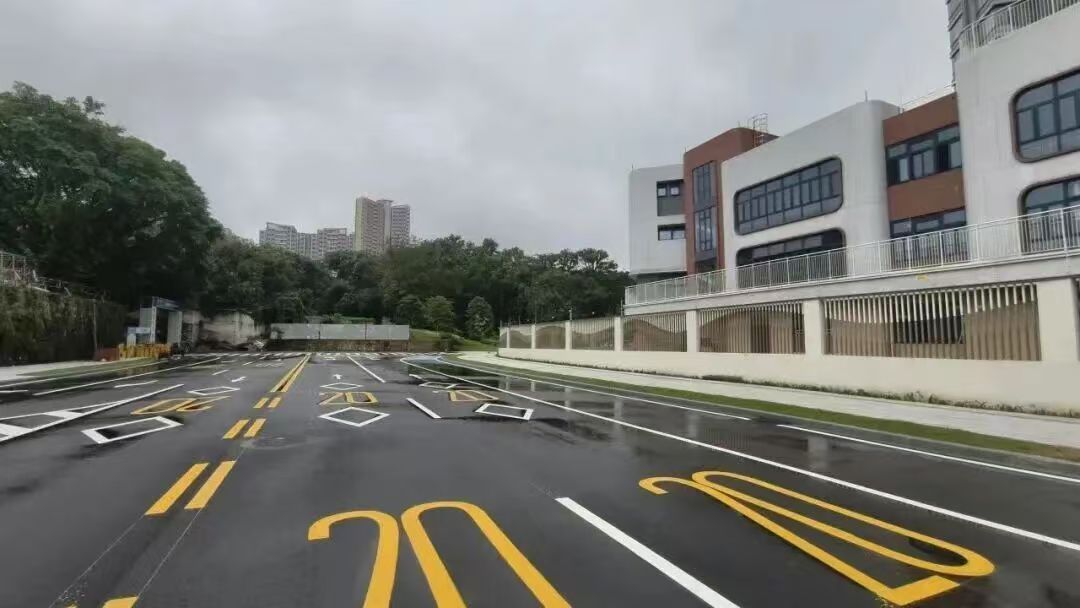

下一步,项目部将总结施工经验,以严苛的施工标准、过硬的工程品质打造更多精品工程,持续擦亮企业品牌,助力公司高质量发展。
二、恩施市中医院迁建项目抢抓工期加速建设

恩施市中医医院迁建项目总投资8.5亿元,建筑面积13.67万㎡,涵盖门诊楼、住院楼、食堂报告厅、业务综合楼等多个建筑。

近日,项目综合楼、食堂及报告厅主体结构、幕墙龙骨安装已全部完工,地下室抹灰已完成,食堂及报告厅装饰铝单板安装完成30%;住院楼主体结构施工已完成85%;门诊楼砌体施工已完成95%,幕墙龙骨安装完成70%,地下室顶棚装修刮腻子工序完成40%。

下一步,项目部将全速推进装饰装修、机电安装等后续施工,全力打造医疗标杆项目,助力恩施医疗健康与生物医药产业协同发展。
三、汉川汉能产业园项目全速冲刺

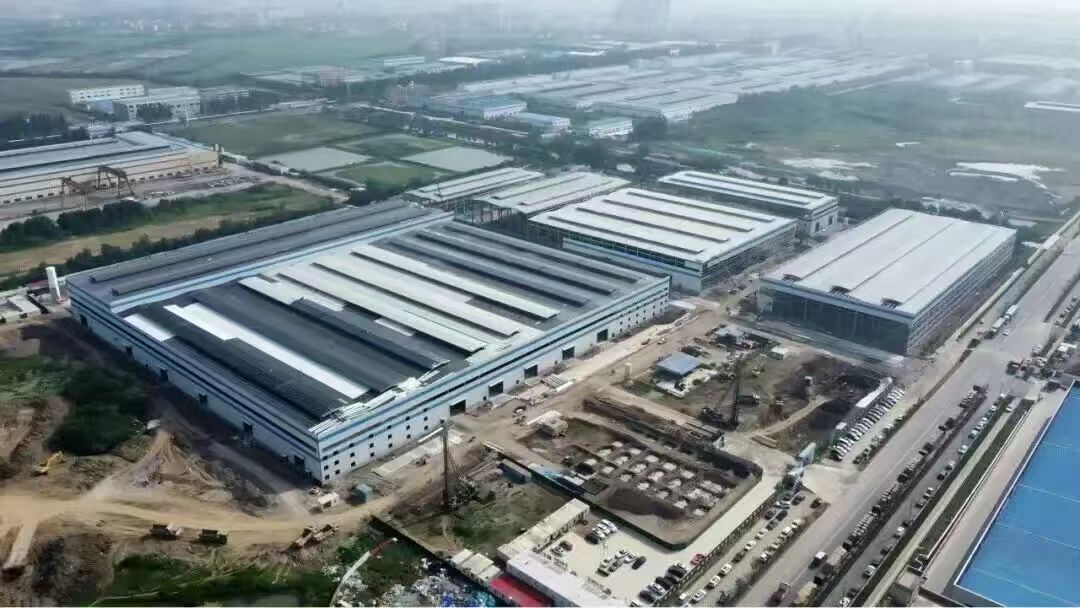

汉川市汉能循环经济产业园(一期)项目合同额约4.99亿元,规划用地面积151856㎡,总建筑面积100543㎡。

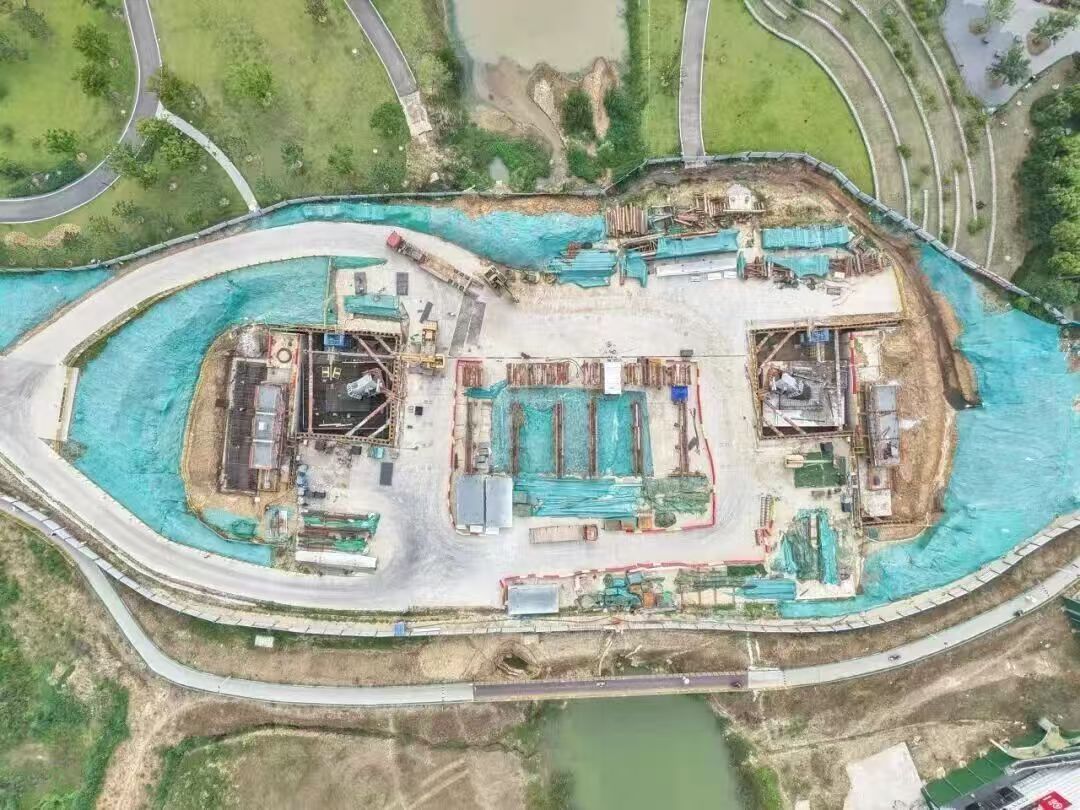

目前3#、4#、5#、6#、8#车间屋面金属底板全部完工,外墙板整体完成75%,其中4#车间外墙板、门窗安装竣工,屋面顶板完工75%。4#车间130t炉台设备基础加紧施工,地坪进度70%;6#车间中频炉等设备基础完工,整体设备基础完成60%。7#车间钢结构主体吊装完成,3#、5#、8#车间设备基础筹备有序开展。2#宿舍楼进行地基基础施工,室外管网与厂区道路同步建设。圆盘机、空压机、200T炉台及1-5轴地坪配套已具备投产条件。
下一步,项目部将紧盯关键节点,细化施工计划,全力冲刺各项建设任务。
